Нужно ли фундаменту на сваях отстояться и когда можно строить?

После монтажа свай хочется сразу перейти к следующему этапу: установить обвязку, собрать стены или смонтировать перекрытия. Но нужно ли фундаменту из свай отстояться несколько дней или недель, чтобы грунт вокруг опор уплотнился, а основание стало надёжнее?

Универсального срока ожидания нет. Он зависит от типа свай, проекта, грунта и следующих работ. Забивную сваю не нужно выдерживать так же, как свежезалитую бетонную конструкцию.

Важно различать готовность свай и готовность конструкции, которая будет на них опираться. Разберёмся, когда строительство можно продолжать, в каких случаях действительно нужна пауза и что проверить перед началом работ.

Что значит «фундаменту нужно отстояться»

Так обычно называют паузу после монтажа, в течение которой грунт вокруг свай якобы должен «привыкнуть» к нагрузке. Иногда считают, что за это время бетон в опорах должен набрать прочность.

Для свайного фундамента это не совсем точное описание. Забивные железобетонные сваи производят заранее и доставляют на участок готовыми изделиями. Они не набирают прочность после погружения в грунт, как бетон в монолитном ростверке. Винтовая свая тоже не требует времени на затвердевание: её вкручивают, обрезают на проектной отметке и соединяют с остальными элементами основания.

Ожидание может понадобиться для контрольных испытаний забивных свай. Тогда проверяют работу сваи в конкретном грунте по программе испытаний. Это отдельная процедура, а не обязательная «выдержка» любого готового фундамента.

Поэтому полезнее спросить не «сколько должен стоять свайный фундамент», а «завершены ли работы по его устройству и готов ли он воспринимать предусмотренную проектом нагрузку?».

Когда можно строить на забивных ЖБ сваях

Если сваи забиты по проекту, их положение и отметки проверены, а верхушки подготовлены под предусмотренную конструкцию, следующий этап часто можно начинать после приёмки работ. Сам факт забивки не означает, что нужно ждать неделю или месяц.

При погружении свая вытесняет грунт. Изменения вокруг неё зависят от состава и состояния почвы. В одних условиях сопротивление грунта может со временем измениться. Поэтому на объектах, где предусмотрены испытания или дополнительный контроль, срок ожидания устанавливают специалисты с учётом грунта и программы испытаний.

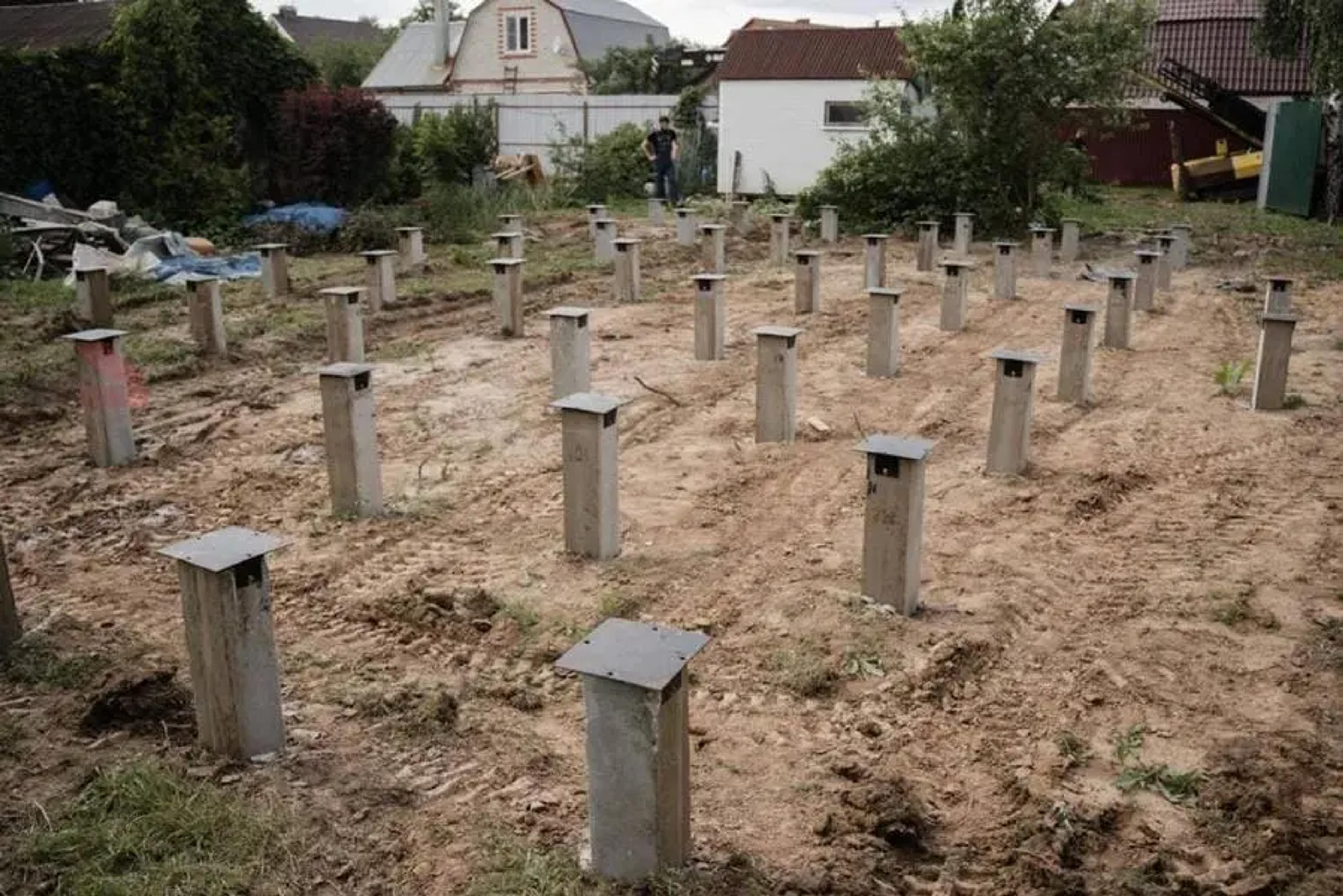

ЖБ фундамент

Например, ГОСТ 5686-2020 указывает период «отдыха» забивной сваи в контексте определения её отказа при динамических испытаниях. Срок зависит от грунтовых условий: в одних случаях речь идёт о нескольких днях, в других испытания откладывают дольше. Это требование к проведению испытаний, а не общее правило оставить любой готовый фундамент без нагрузки на тот же срок.

Перед продолжением строительства важно проверить, что:

  • сваи установлены по проектному свайном полю;
  • достигнута требуемая глубина погружения или проектный критерий;
  • нет отклонений, требующих корректировки;
  • оголовки подготовлены под ростверк или обвязку;
  • предусмотренные проектом проверки выполнены;
  • следующая нагрузка соответствует расчёту.

Если проектом предусмотрены испытания, добивка или дополнительный контроль, их нельзя заменять визуальной оценкой. График работ в этом случае согласуют со специалистами, отвечающими за свайное основание.

Нужно ли ждать после установки винтовых свай

Винтовые сваи не нужно выдерживать для набора прочности бетона, если проектом не предусмотрено отдельное бетонирование или заполнение. После монтажа обычно можно переходить к обвязке и дальнейшим работам, когда сваи установлены в нужном положении, оголовки выведены по уровню, а соединения выполнены.

Проверить нужно следующее:

  • сваи установлены на проектную глубину и не имеют видимых повреждений;
  • высота оголовков соответствует проекту;
  • сварные швы и защитное покрытие выполнены;
  • обвязка или ростверк готовы передавать нагрузку.

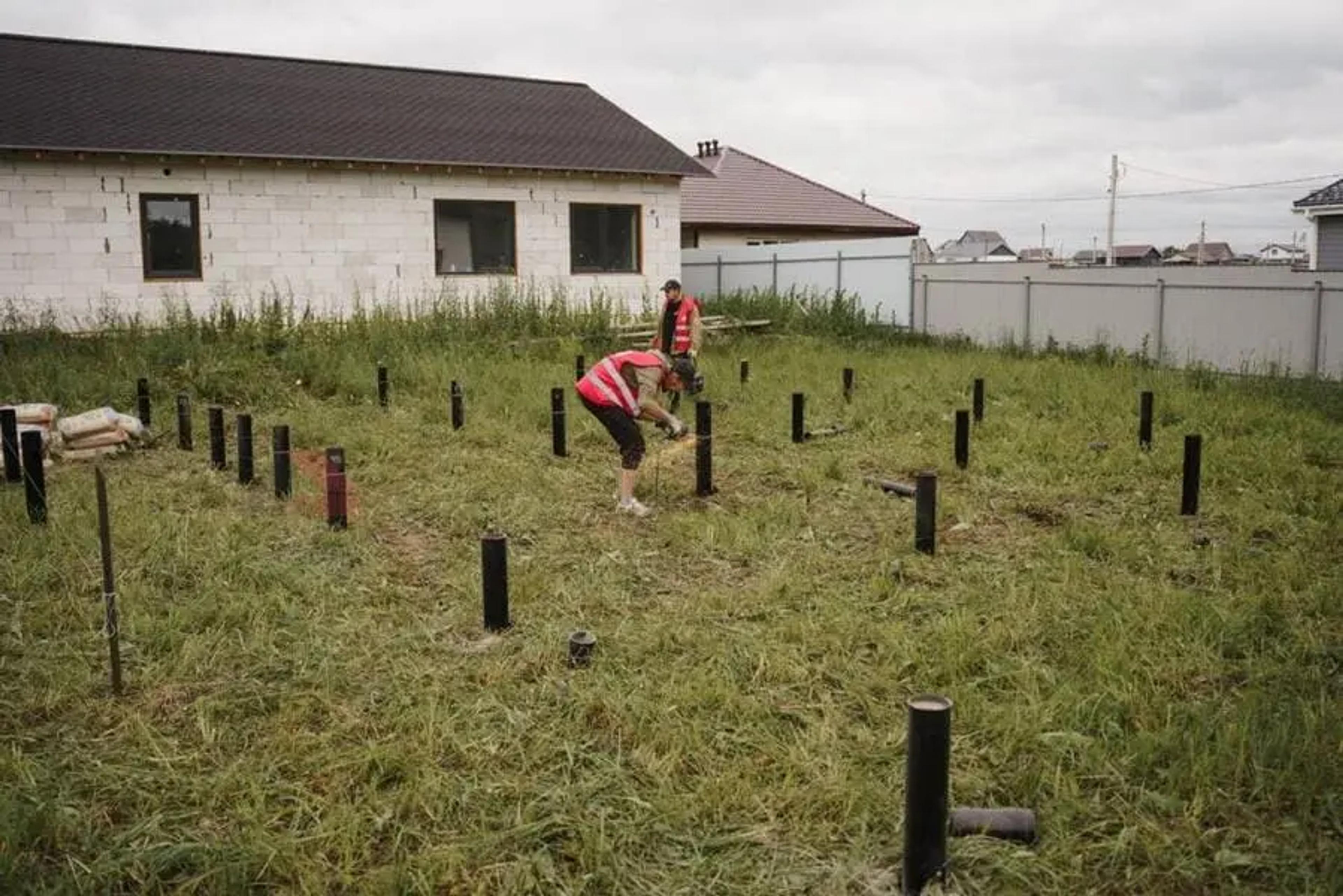

Винтовой фундамент

Если конструкция включает бетонную заливку — например, монолитный ростверк, — нужно учитывать срок набора прочности бетоном. Это уже не «отдых сваи». Допустимый момент нагрузки зависит от проекта, состава смеси, температуры и условий твердения.

Не стоит использовать фундамент как площадку для складирования тяжёлых материалов сразу после монтажа. Нагрузка от стен или балок распределяется иначе, чем вес паллет с кирпичом, сложенных в одной точке. Следовать нужно предусмотренной проектом последовательности работ.

Что может задержать строительство

Обычно задержка связана не с тем, что сваям нужно «постоять», а с незавершёнными работами, особенностями грунта или требованиями проекта.

  • Монолитный ростверк. После армирования и бетонирования нужно дождаться требуемой прочности бетона. Срок определяют проект и условия твердения.
  • Испытания свай. Если они предусмотрены, сначала нужно завершить контроль и получить результаты.
  • Отклонения от проекта. Неправильное положение или отметка свай могут потребовать проверки и корректировки.
  • Неоднородный или водонасыщенный грунт. Если фактические условия отличаются от ожидаемых, решение о продолжении работ принимает специалист.
  • Тяжёлое здание. Для каменного или кирпичного дома особенно важно, чтобы свайное поле было рассчитано на реальные нагрузки.
  • Не завершено объединение свай. Если проект предусматривает обвязку или ростверк, сначала выполняют эту часть конструкции.

Мороз сам по себе не означает, что сваи должны отстаиваться дольше. Но он влияет на бетонные работы: при устройстве ростверка необходимо соблюдать технологию зимнего бетонирования и требования проекта.

Сколько ждать: краткие ориентиры

Таблица даёт общие ориентиры. Конкретное решение зависит от проекта, грунта, технологии монтажа и предусмотренного контроля.

Тип основания или работаНужно ли ждать после монтажа свайЧто определяет начало следующего этапа
Забивные ЖБ сваи без монолитного ростверкаНе нужноПриёмка свай, соответствие проекту, готовность оголовков и обвязки
Винтовые сваи с металлической обвязкойНе нужноПоложение свай, уровень оголовков, качество сварки
Сваи с монолитным ростверкомНужно дождаться набора прочности бетона ростверкаПроектная прочность и условия твердения
Сваи, назначенные для испытанийПауза может потребоватьсяПрограмма испытаний и требования стандарта
Основание с отклонениями или сложным грунтомОпределяется индивидуальноОценка ситуации инженером или проектировщиком

Что проверить перед продолжением работ

Не ограничивайтесь вопросом «прошло ли уже три дня». Важно убедиться, что основание готово принять запланированную нагрузку.

  1. Сверьте расположение свай с планом. Проверьте оси, шаг и количество опор.
  2. Проверьте отметки. Оголовки должны быть выведены на предусмотренный уровень.
  3. Осмотрите сваи и соединения. У ЖБ свай проверьте целостность, у винтовых — ствол, оголовок, сварные швы и защитное покрытие.
  4. Убедитесь, что сваи объединены. Если предусмотрена обвязка или ростверк, завершите их монтаж до передачи проектной нагрузки.
  5. Уточните, нужны ли испытания. Если они указаны в проекте или назначены специалистом, дождитесь завершения и результатов.
  6. Сопоставьте следующий этап с проектом. Монтаж стен и складирование стройматериалов создают разные нагрузки. Соблюдайте предусмотренный порядок работ.

Если проверки пройдены и проект не требует дополнительных испытаний, откладывать строительство только ради того, чтобы сваи «постояли», обычно не нужно.

Почему не стоит ориентироваться на соседей

На соседнем участке могли забить сваи за день, а строительство начать через неделю. Это не значит, что вашему дому нужен такой же перерыв. Могут отличаться грунты, тип и глубина свай, конструкция ростверка и требования проекта.

Не универсален и обратный совет: если кто-то начал строительство на следующий день, это не означает, что так можно поступить на любой площадке. Лёгкая постройка и тяжёлый дом создают разную нагрузку. На одном объекте основание готово к продолжению работ после приёмки, на другом требуются испытания или дополнительная проверка.

Нельзя оценить несущую способность только по ровным оголовкам или внешнему виду свай. Её определяют расчётом с учётом грунта, параметров свай и фактического хода монтажа. Поэтому при сомнениях лучше обратиться к инженеру, а не выбирать срок ожидания по календарю.

Как к этому подходят в Andberi

Andberi устанавливает фундаменты из ЖБ и винтовых свай, разрабатывает план свайного поля и проводит пробное бурение, чтобы оценить грунт и подобрать решение для объекта. Типовой монтаж занимает один день, а срок для большого количества свай зависит от объёма и условий площадки.

Такой подход позволяет заранее определить, какие работы последуют за установкой свай и когда можно будет переходить к стенам. Если проект предусматривает монолитный ростверк или контрольные испытания, эти этапы учитывают при составлении графика.

Итог: нужно ли фундаменту из свай отстояться

В большинстве случаев свайный фундамент не нужно выдерживать несколько дней ради «усадки». Забивные ЖБ сваи поступают на участок готовыми, а винтовые сваи не требуют паузы на твердение. Продолжать строительство можно после завершения предусмотренных работ, проверки основания и подготовки конструкции, которая будет передавать на него нагрузку.

Подождать придётся, если этого требуют испытания или если после установки свай бетонируют ростверк. В последнем случае срок связан с набором прочности бетона. Если выявлены отклонения или сложный грунт, порядок дальнейших работ определяет специалист.

Главный ориентир — не количество дней после монтажа, а готовность основания по проекту. Когда сваи установлены и приняты, соединения выполнены, а необходимые проверки завершены, можно переходить к следующему этапу строительства.
